Polder Himpensermar inrichten als waterberging
We richten de polder Himpensermar onder Leeuwarden in als waterbergingsgebied. Door klimaatverandering krijgen we steeds vaker te maken met extreme neerslag. Door de polder opnieuw in te richten, kan er tijdens extreem natte periodes tijdelijk water opgevangen worden. Zo beschermen we inwoners in gebieden eromheen tegen wateroverlast.
Op deze pagina
[[ toc ]]Doel van het project
De polder Himpensermar wordt als waterberging ingezet bij extreem hoge waterstanden in de Friese boezem (stelsel van meren, kanalen en vaarten). We doen dit op momenten waarop er geen andere mogelijkheden meer zijn om water af te voeren. Zo verlagen we het risico op overstromingen tussen 15 oktober en 15 maart. In het broedseizoen is het niet mogelijk om het gebied als waterberging in te zetten.
Het waterbergingsgebied is ongeveer 82 hectare groot. Tijdens de inzet als waterberging komt er ongeveer 1,75 tot 2 meter water in te staan. In totaal kan de polder ongeveer 1,6 miljoen kubieke meter water opvangen.
Om het water in te laten, creëren we een water in- en uitlaat op de locatie van de voormalige boerderij. Daarnaast verbeteren we de waterkeringen, zodat deze het water kunnen keren in de periode dat de polder het water vasthoudt.
Werkgebied

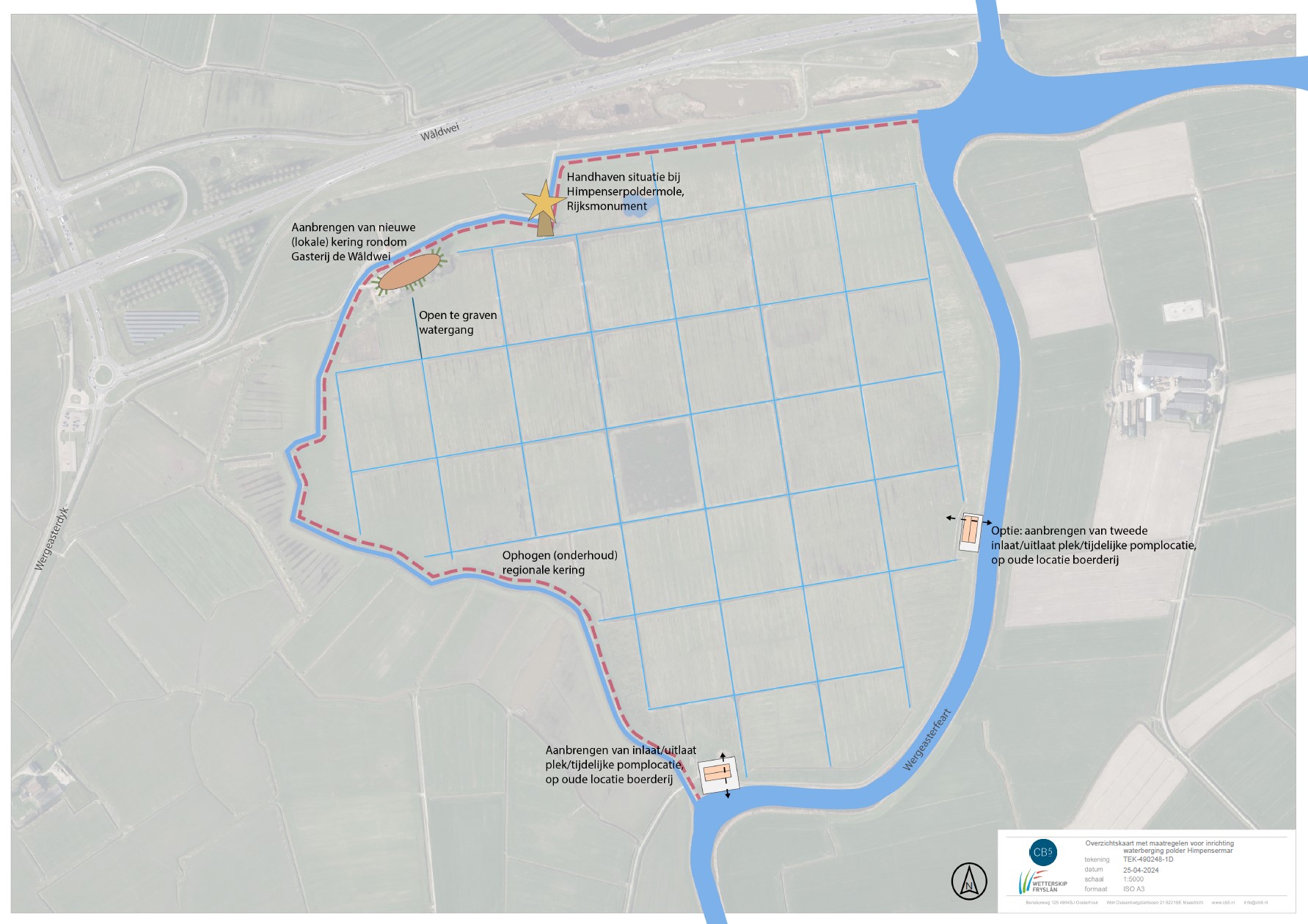

Op onderstaande kaart is het werkgebied aangegeven. Ook zijn de locaties van de maatregelen zichtbaar.
Klik op de afbeelding voor een vergroting.
Planning
We ontwerpen een in- en uitlaat voor water op de locatie van de voormalige boerderij. De aanbesteding is begin april afgerond en op 15 april is het bouwteam met aannemer de Waard gestart met het technisch uitwerken van het ontwerp van Antea Group. De Waard werkt dit ontwerp in samenwerking met bureau Schmidt en Nepocon uit.
Bij de uitwerking houden we rekening met alle eisen en randvoorwaarden vanuit de werking van de waterberging en de omgeving. Daarbij sturen we op een praktisch uitvoerbaar ontwerp.
De leveringstijden van onderdelen zijn bepalend gebleken voor de planning. Ons doel was om voor het stormseizoen in oktober klaar te zijn. Op basis van de huidige inzichten verwachten wij dat de afronding naar februari 2027 verschuift.
Overlast voor omwonenden
We kunnen enige hinder door werkzaamheden niet voorkomen. Tijdens de werkzaamheden kunnen pachters overlast ervaren. We informeren direct betrokkenen tijdig over de planning en mogelijke overlast.
Wie voert het project uit?
Knipscheer Infrastructuur voert de werkzaamheden bij de Gasterij uit. Daarnaast verbetert aannemer de Waard de waterkeringen in het gebied. In bouwteamverband creëren we de water in- en uitlaat.
Functie Himpensermarmolen
Voor dit project hebben we ook de fundering van de Himpensermarmolen onderzocht. Hiermee wilden we inzicht krijgen in het gedrag van de molen bij een inzet van de polder als waterberging. Uit de analyse is een positief advies gekomen: de molen kan de functie van waterberging veilig doorstaan.
Kosten
De totale kosten voor het project zijn geraamd op 2,6 miljoen euro. Van dit bedrag wordt maximaal 1,1 miljoen euro gefinancierd door de Europese Unie en de provincie Fryslân.
